12月29日,磁硫精矿过滤项目经过短短80天的建设,实现空载(试水)联动试机一次性成功。
项目简介
磁硫精矿过滤项目是公司10000t/d扩产改造的配套完善项目,是实现磁硫有组织过滤、提升产品回收率和产品价值的技改项目,更是作为硫精矿管道输送的事故应急备选过滤方案,提高铜硫选厂安全环保运行的整体稳定性、保障性。该项目自下半年启动以来,前期因项目选址、勘探、设计等环节反复论证评估,导致项目的施工实施时间非常紧迫,直到10月初才具备部分开工条件。公司负责人李保云在10月9日视察项目现场时要求,设备工程部要创造条件抓紧开工建设,必要时设备工程部自行设计、优化设计,“以5.18塔子坳铁路抢险救灾精神和速度,建设好磁硫精矿过滤项目建设,确保项目春节前完工投产。”
紧凑施工
●10月10日开始进行厂房基础混凝土浇筑;

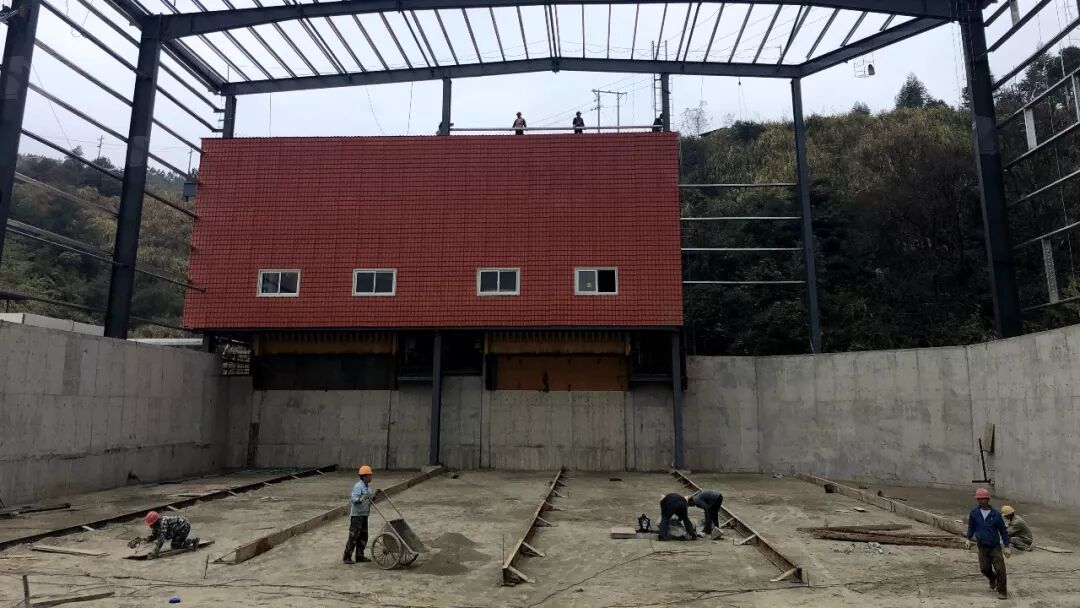

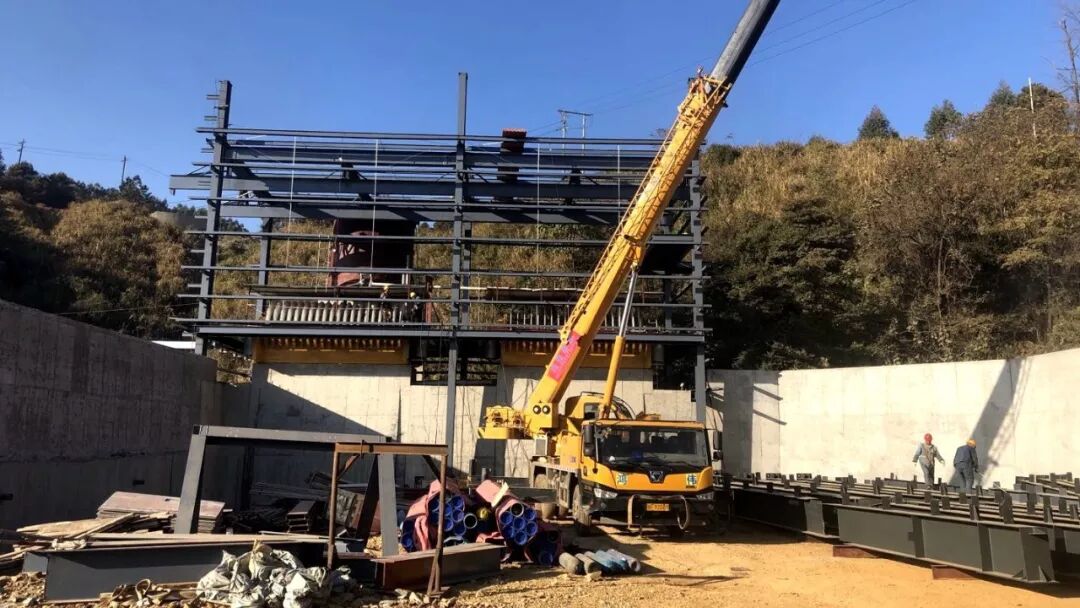

●11月15日完成厂房内钢柱吊装并开始施工堆矿挡墙基础;
●11月25日利用钢构施工间隙吊装缓冲搅拌桶;

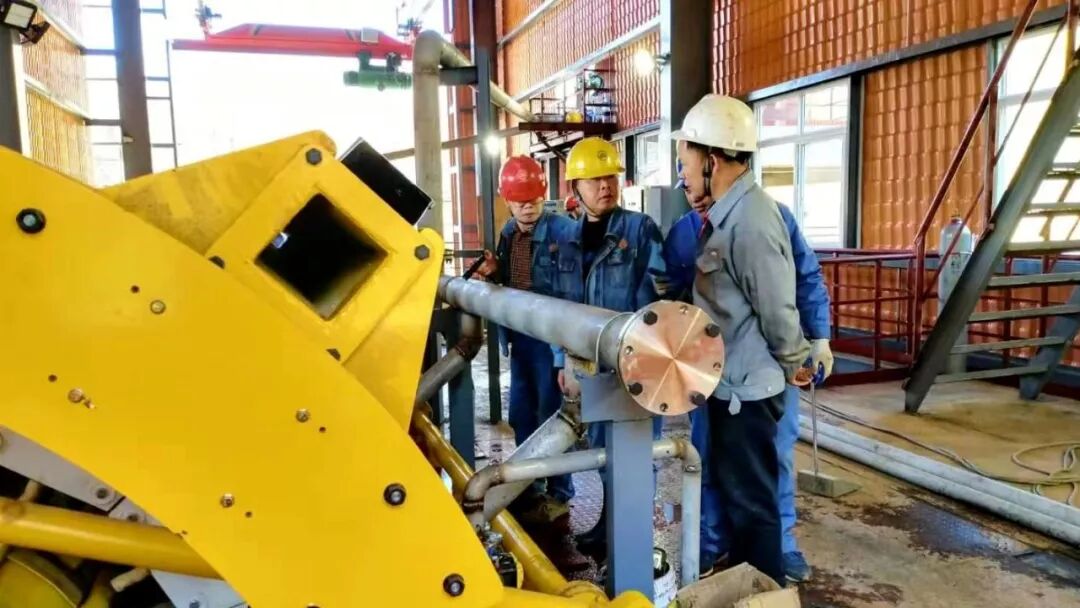

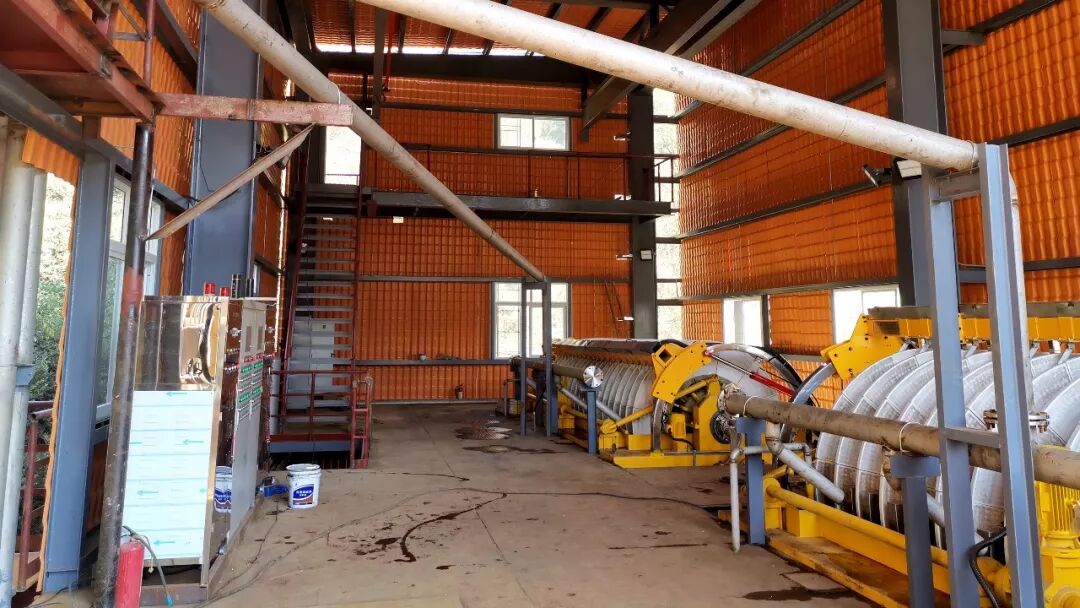

●12月5日陶瓷过滤机就位后现场以安装为主土建为辅,进入设备、工艺管路、电气、土建、钢构等专业的交叉作业高峰期;
●12月25日接入工业水,水电气就位;12月27日晚上冲洗水管、气管,清理设备杂物,为单机调试、试水做准备;
●12月28日实现空载(试水)联动试机一次性成功!
施工有感
也许你会认为上述的进度节点很轻快、很顺畅、很简单,但过程真的很艰辛!不说优化设计、设备材料选型、厂家对接等的担当与努力,不说进度网络计划论证、定案、强制执行、灵活纠偏等的智慧与果断,只说安全施工就已经让人神经紧绷:野外施工动火得每天蹲守督办喷水、办动火证、清理现场;高空作业得喊破嗓子“拉安全绳、系安全带”;立体交叉作业得上下跑动巡查、提醒、警告……所以,加班加点天天有,确保每天最少两位设备工程部的同志在现场值守,在关键的试水前准备阶段,设备工程部领导更是连续几日与部门技术人员及选矿部技术人员奋战在车间现场,每天工作12小时以上,确保了项目的顺利推进!
工程收尾
接下来,工程进入收尾阶段,任务依然艰巨。剩余不足一个月时间,主道路施工,屋面树脂瓦安装及附属挡墙水沟;进浆管及部分楼梯雨棚安装;照明及一些辅助电气安装等等。坚守在施工现场的每一位管理人员将继续发扬新宝山精神与5.18抗洪精神,决胜目标任务,力求圆满完成工程建设。
图文:龙亚兴 余远东
